Минулого тижня відбулась презентація І черги ДТЕК Тилігульської ВЕС, яка вже почала працювати на повну потужність. Про це повідомили у пресслужбі енергетичної компанії.

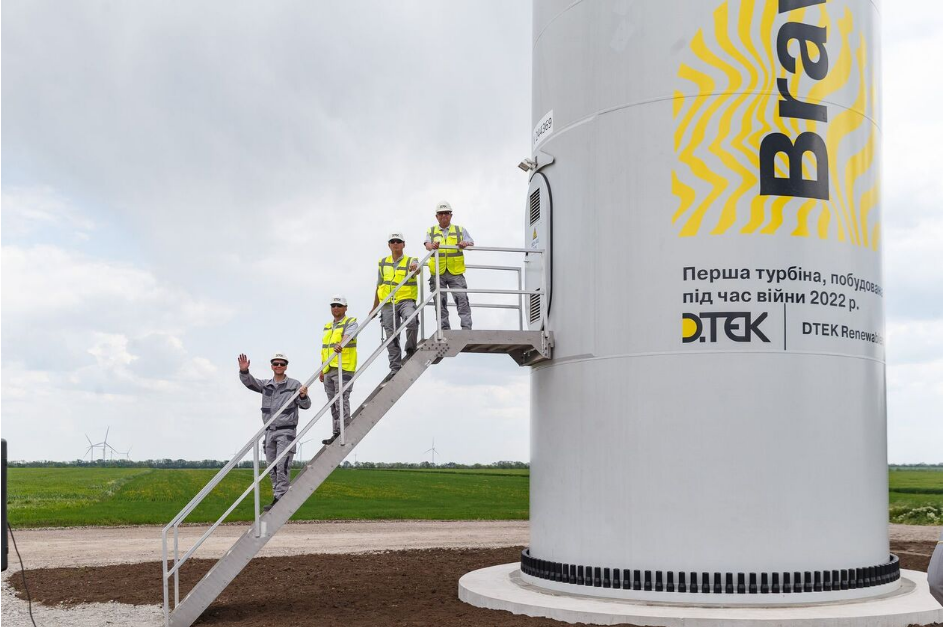

ДТЕК ВДЕ презентував працюючі 19 вітротурбін, які мають загальну потужність 114 МВт. Найскладнішою стала перша вітротурбіна, побудована під час війни. Сьогодні вона вже стала символом сміливості та незламності енергетиків.

Будівництво Тилігульської вітроелектростанції почалося ще у 2021 році. Відкрити станцію з усіма 83 турбінами на 500 МВт потужності ДТЕК ВДЕ планував у серпні 2022 року – на День Незалежності України.

На початку 2022 року будівництво йшло чітко за графіком та набирало обертів. Тоді було змонтовано 6 вітротурбін і побудовано фундаменти майже для всіх 83 вітротурбін.

 «Перед самим початком повномасштабного вторгнення ми подали напругу на п’яту турбіну, яка вже повинна була запускатися в роботу. А 24 лютого вже ми прокинулися під звуки ракетного обстрілу. Ця військова агресія застала нас зненацька, зруйнувала наші поточні плани, але не зруйнувала наші основні плани», - розповідає Максим Богадиця, головний енергетик ДТЕК Тилігульської ВЕС.

 «Війна застала нашу команду Тилігульської ВЕС о 4й ранку, ми усі прокинулися від гучної канонади. На той момент наші партнери, за рекомендацією своїх посольств, вже виїхали, забравши з собою обладнання. Ми лишилися без кранів, без супервайзерів, які контролювали процес монтажу, – розповідає директор ДТЕК Тилігульської ВЕС Олег Соловей. – Першим кроком була евакуація наших співробітників і їх безпека».

Читайте також: У Кривому Розі минулого місяця вперше в області виконали роботи під напругою із заміною залізобетонних опор на повітряних лініях.

Так було зупинено на деякий час найамбітніший проект «зеленої енергетики» в Україні. Тилігульска ВЕС мала стати найбільшою станцією з найновітнішими турбінами EnVentus Vestas 6.0 МВт не лише в Україні, але і в Східній Європі.

 «У квітні та в травні місяці наші колеги почали повертатися до об’єкту і почали процес консервування, щоб зберегти об’єкт і в подальшому можна було його добудувати і ввести в експлуатацію», - розповідає Людмила Єфремова, менеджер з технічного нагляду та введення об’єктів в експлуатацію ДТЕК будівельні рішення.

 «Ми віримо у перемогу України, і розуміли, що треба продовжувати будувати Тилігульську ВЕС з огляду на складну ситуацію в енергосистемі. Ця додаткова генерація була необхідна для проходження найскладнішої в історії України зими – з блекаутами в умовах постійних обстрілів і руйнування об’єктів енергетичної інфраструктури України. Ми розуміли, що це важливо зробити для країни», - зазначає генеральний директор ДТЕК ВДЕ Олександр Селищев.


Фото пресслужби компанії ДТЕК

У вересні 2022 року роботи відновилися. Впевненості додала підтримка акціонера SCM Ріната Ахметова, який зацікавлений інвестувати у проекти відновлюваної енергетики в Україні, оскільки це інвестиція в майбутнє України і посилення енергетичної безпеки держави.

Основний монтаж 13 турбін вітростанції припав на зиму. Тоді почалися атаки ворога на енергосистему і блекаути. Повітряні тривоги зайняли близько 20% робочого часу, погіршення погодних умов (вітер, туман, зледеніння) – близько 38%.

Застосування дрона з рідиною, яка допомагала розморожувати кран – це своєрідне ноу-хау співробітників ДТЕК ВДЕ. Це допомогло суттєво пришвидшити процес будівництва.

«Технологія будівництва турбіни була спланована під стандартні, не військові, умови, коли єдиною перепоною може бути погода. А в нашому випадку це ще мілітарі ризики, які треба було враховувати. Це процес, який потребує максимальної концентрації уваги. І от уявіть: ти налаштувався на роботу, і тут –  тривога. Іноді у сховищах ми сиділи по 6 годин. Потім ти повертаєшся і заново усе перевіряєш. Ти піднімаєшся на 125 метрів і тут знову – тривога!» – ділиться пережитим Євген Мороз, сайт-менеджер Тилігульської ВЕС.

Читайте також: 18 червня у населених пунктах Широківської громади Криворізького району відключатимуть світло - адреси.

Постійні тривоги сильно демотивували будівельників, деякі процеси доводилося починати спочатку по декілька разів.

Наразі прогнозний річний обсяг виробництва електроенергії І черги Тилігульської ВЕС становить 390 млн кВт-год, що достатньо для покриття потреб до 200 тисяч домогосподарств. Експлуатація Тилігульської ВЕС також матиме позитивний екологічний ефект, що дозволить заощадити до 400 тис. тонн викидів CO2 в атмосферу щорічно.



Фото пресслужби компанії ДТЕК

«Наступний крок – це ІІ черга – добудова 64 вітротурбін і досягнення запланованої потужності станції у 500 МВт. На цьому проєкті ми усі вийшли за межі звичних можливостей і показали, на що здатні. Я дуже вдячний всій команді ДТЕК ВДЕ, нашій команді будівельників, партнерам, місцевій владі, – всім хто надавав безперецедентну допомогу та підтримку. Впевнений, у нас попереду ще дуже багато проєктів і багато перемог!», - Олександр Селищев, генеральний директор ДТЕК ВДЕ.

Плани ДТЕК щодо розширення Тилігульської ВЕС – частина великої стратегії компанії щодо досягнення нульових викидів вуглецю до 2040 року та допомоги Україні стати експортером чистої енергії до Європейського Союзу – залишаються залежними від додаткового фінансування в розмірі 450 мільйонів доларів США переважно від іноземних інвесторів і, що дуже важливо, від підтримуваних державами міжнародних фінансових установ.

Добудова ВЕС зробить її найбільшою ВЕС у Східній Європі та додатково забезпечить чистою енергією будинки і підприємства на півдні України, які значною мірою потерпають від перебоїв з електропостачанням через обстріли енергетичної інфраструктури.

Раніше ми писали: В Укренерго натякнули, що під час літніх ремонтів енергосистем в Україні можуть знову застосувати відключення електроенергії. До того ж енергетики потребуватимуть допомогу споживачів у вечірні години. Клієнтів будуть просити перенести використання потужних приладів з 19-22 годин на ніч чи день.
